SZ系列直線振動給料機是選礦生產線中的常用設備,它通過振動進行物料輸送,由于設備在啟動和停止過程中容易發生共振,配件易松動,因此設備的基礎和緊固件均應當正確安裝,什么樣才是正確的方式呢?我們一起看看。
01、安裝前請注意
安裝前,我們要確認
項目基礎符合韶瑞重工提供的基礎文件中的施工標準。
項目基礎的重量應至少比給料機重3倍,以降低共振頻率,同時縮短共振持續時間。
彈簧座應固定在地腳螺栓上,用兩個螺母或焊牢在預埋鋼板上。
警告:請勿在給料機的主體上安裝焊接任何輔件(例如料斗、漏斗、操作平臺等)。這些部件必須固定在它們各自的支撐結構上,但一定不能與給料機接觸。
02、具體的安裝要求
在啟動和停止給料機的時間里,設備會出現不規則的擺動,需要確保振動單元、其他結構和設備之間留有足夠的可用空間。因此我們有一些具體的安裝要求:
確認給料槽靜止時所需的最小空間
a.側面: 50mm
b.縱向: 80mm
c.垂直方向: 100mm
激振器下方的支柱或其他結構不得與給料槽相接觸。

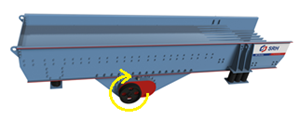

料斗“B”的出料口應小于振動單元“A”的寬度,如下圖所示:
若安裝有鏈條或出料導向裝置讓進料順暢流動,料斗出料口不應伸長至太靠近給料機底板的位置。
進料溜槽(料倉)的設計應能承載部分進料,落料點不能直接沖擊到設備槽體上,使設備獲得更長的使用壽命。
所有設備必須符合當?shù)氐陌踩?guī)定。
注意:禁止在兩側板焊接。否則將不為設備提供保修。
03、連軸器的安裝

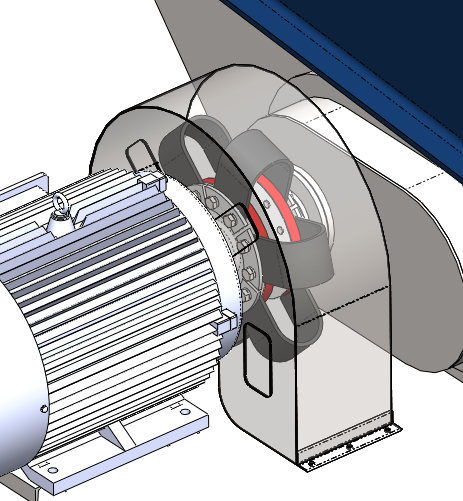

請按照如下正確組裝順序安裝聯軸器:
①黑色聯軸器留在內部
?、谥醒氩糠值南鹉z帶
?、酃潭ūP,留在外部。主機安裝后,空載狀態主機軸比電機軸高0-20mm。
參考距離如下圖所示:
?、?安裝聯軸器后,安裝防護罩,防止聯軸器轉動部件造成人員受傷。
最后,請注意將電機按照如下示意方向旋轉:
