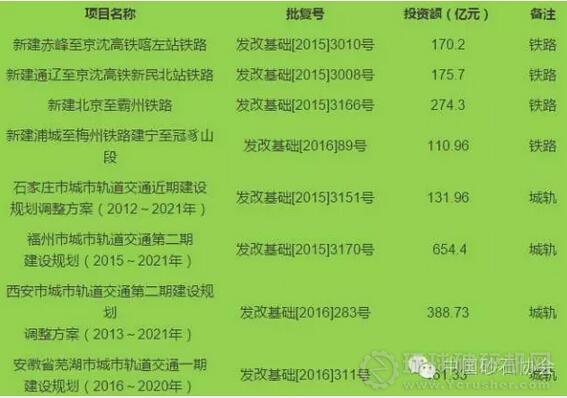

2016年第一季度國家發改委批復的鐵路項目一覽,共731.16億元

1、新建赤峰至京沈高鐵喀左站鐵路,總投資投資170.2億元
一、為完善路網布局、構建蒙東與環渤海地區快速客運通道、促進赤峰和沿線地區經濟社會發展,同意建設赤峰至京沈高鐵喀左站鐵路。
二、主要建設內容和技術標準
(一)主要建設內容。線路起自赤峰,經平莊、寧城、建平,引入在建京沈高鐵喀左站,正線全長157.4公里。
(二)主要技術標準
鐵路等級:高速鐵路。正線數目:雙線。設計速度:250公里/小時。最小曲線半徑:一般地段4000米,困難地段3500米,引入樞紐及接軌站兩端加、減速地段可適當減小。最大坡度:20‰,個別困難地段不大于30‰。牽引種類:電力。到發線有效長度:650米。列車運行控制方式:CTCS-2。行車指揮方式:綜合調度集中。其他具體技術標準執行《高速鐵路設計規范》(TB 10621-2014)。
規劃運輸能力:70對/日。
三、投資估算、資金來源及建設安排
項目總投資170.2億元,其中工程投資159.9億元,動車組購置費10.3億元。資本金占總投資的70%,計119.1億元,內蒙古自治區出資51.7億元(含境內征地拆遷費用15.4億元)、遼寧省出資31.7億元(含境內征地拆遷費用4.6億元),并負責征地拆遷工作;鐵路總公司出資35.7億元,使用鐵路發展基金等解決。征地拆遷費用依照國家及地方政府有關規定,經股東各方認可后計入項目省方股份。資本金以外的資金使用國家開發銀行等國內銀行貸款。
中國鐵路總公司和內蒙古自治區、遼寧省按《公司法》組建規范的合資鐵路公司,負責項目建設和經營管理。
建設工期4年。
四、下步工作要求
(一)進一步優化線路方案和工程措施,盡量繞避煤
礦采空區。
(二)抓緊研究運營補貼方案,統籌沿線土地綜合開發,確保項目財務可持續。
(三)加強生態環境保護,建設和運營中要切實落實生態保護和污染防治各項要求。
(四)強化防范、化解社會穩定風險的工作措施。
五、請國家電網公司同步安排外部電源電力工程,確保與本項目同步建成。請工業和信息化部、總參信息化部在通訊遷改等方面給予支持配合。
六、如需對本項目審批文件所確定的內容進行調整,請及時以書面形式向我委報告,并按照有關規定辦理。
2、新建通遼至京沈高鐵新民北站鐵路,總投資175.7億元
一、為完善鐵路網布局,提高鐵路客運服務水平,加強內蒙古東部地區與環渤海地區經濟社會交流,促進沿線經濟社會發展,同意建設通遼至京沈高鐵新民北站鐵路。
二、主要建設內容和技術標準
(一)主要建設內容。線路起自通遼,經甘旗卡、彰武,引入在建京沈高鐵新民北站,正線全長197公里。
(二)主要技術標準
鐵路等級:高速鐵路。正線數目:雙線。設計速度:250公里/小時。最小曲線半徑:一般地段4000米,困難地段3500米,引入樞紐及接軌站兩端加、減速地段可適當減小。最大坡度:20‰,個別困難地段不大于30‰。牽引種類:電力。到發線有效長度:650米。列車運行控制方式:CTCS-2。行車指揮方式:綜合調度集中。其他具體技術標準執行《高速鐵路設計規范》(TB 10621-2014)。
規劃運輸能力:80對/日。
三、投資估算、資金來源及建設安排
項目總投資175.7億元,其中工程投資163.5億元,動車組購置費12.2億元。資本金占總投資的70%,計123億元,遼寧省出資49.6億元(含境內段征地拆遷費用9.8億元)、內蒙古自治區出資36.5億元(含境內段征地拆遷費用10.5億元),并負責境內段征地拆遷工作;鐵路總公司出資36.9億元,使用鐵路發展基金等解決。征地拆遷費用依照國家及地方政府有關規定,經股東各方認可后計入項目省方股份。資本金以外的資金使用國家開發銀行等國內銀行貸款。
中國鐵路總公司和遼寧省、內蒙古自治區按《公司法》組建規范的合資鐵路公司,負責項目建設和經營管理。
建設工期4年。
四、下步工作要求
(一)進一步優化線路方案,節約集約用地,盡量少占耕地。
(二)抓緊研究運營補貼方案,統籌沿線土地綜合開發,確保項目財務可持續。
(三)加強生態環境保護,建設和運營中要切實落實生態保護和污染防治各項要求。
(四)強化防范、化解社會穩定風險的工作措施。
五、請國家電網公司同步安排外部電源電力工程,確保與本項目同步建成。請工業和信息化部、總參信息化部在通訊遷改等方面給予支持配合。
六、如需對本項目審批文件所確定的內容進行調整,請及時以書面形式向我委報告,并按照有關規定辦理。
3、新建北京至霸州鐵路,總投資274.3億元
一、為貫徹落實京津冀協同發展戰略,完善區域鐵路通道布局,同意建設北京至霸州鐵路。
二、主要建設內容和技術標準
(一)主要建設內容。線路起自北京樞紐李營站,向南經黃村、北京新機場、河北廊坊永清縣至霸州市,全長78.24公里。全線設黃村、新機場、永清西、霸州等4座車站。同步建設廊坊動車運用所。
(二)主要技術標準
鐵路等級:高速鐵路。正線數目:雙線。設計速度:北京至新機場段采用250公里/小時,新機場至霸州段采用350公里/小時。最小曲線半徑:北京至新機場段3500米(困難地段3000米);新機場至霸州段7000米(困難地段5500米)。最大坡度:20‰。牽引種類:電力。到發線有效長度:650米。列車運行控制方式:自動控制。調度指揮方式:調度集中。其他具體技術標準執行《高速鐵路設計規范》(TB 10621-2014)。
規劃運輸能力:5000萬人/年。
三、投資估算、資金來源及建設安排
項目總投資274.3億元,其中工程投資266.3億元,動車組購置費8億元。
資金來源:資本金占總投資的50%,其中北京市承擔境內段征地拆遷費用約48.8億元,河北省出資41.65億元(含境內段征地拆遷費用和部分工程費用),并負責各自境內段征地拆遷工作,征地拆遷費用依照國家及地方政府有關規定,經股東各方認可后分別計入項目省方股份;其余46.7億元由中國鐵路總公司利用鐵路發展基金出資。資本金以外的資金使用國內銀行貸款。
京張城際鐵路有限公司作為項目法人,負責項目建設和運營管理。
建設工期3.5年。
四、下一步工作要求
(一)進一步優化機場站方案,研究落實機場地下站運營組織和安全措施;統籌研究機場與鐵路共建部分的施工組織方案。
(二)抓緊實施北京樞紐李營至北京西站既有線改造工程,確保與本項目同步建成。
(三)結合北京樞紐及規劃客運通道的動車運用所布局,研究確定廊坊動車運用所的位置及規模。
(四)加強生態環境保護,建設和運營中要切實落實生態保護和污染防治各項要求。
(五)強化防范、化解社會穩定風險的工作措施。
五、請國家電網公司同步安排外部電源電力工程,確保與本項目同步建成。請工業和信息化部、總參信息化部在通訊遷改等方面給予支持配合。
六、如需對本項目審批文件所確定的內容進行調整,應及時以書面形式向我委報告,并按照有關規定辦理。
4、新建浦城至梅州鐵路建寧至冠豸山段,項目總投資110.96億元
一、為完善區域路網布局,加快海西經濟區建設,支持閩西原中央蘇區振興發展,帶動沿線資源開發,同意建設浦城至梅州鐵路建寧至冠豸山段。
二、主要建設內容和技術標準
(一)主要建設內容。線路起自既有向莆鐵路建寧縣北站,經三明市建寧縣、寧化縣、清流縣和龍巖市連城縣,終至贛龍鐵路冠豸山站,正線長約162公里(不含寧化至清流與興國至泉州鐵路共線段約12.1公里)。同時修建建寧縣北站疏解線4.3公里,冠豸山站聯絡線7.1公里和接軌站站改工程。
(二)主要技術標準。鐵路等級:國鐵I級。正線數目:單線。設計行車速度:160公里/小時。牽引種類:電力。牽引質量:4000噸。限制坡度:9‰。最小曲線半徑:一般地段2000米,困難地段1600米。到發線有效長度:850米。閉塞類型:自動站間閉塞。其他具體技術標準執行《鐵路線路設計規范》(GB 50090-2006)。
規劃運輸能力:客車16對/日、貨運1400萬噸/年。
三、投資估算、資金來源及建設安排
項目總投資110.96億元,其中工程投資108.56億元,機車車輛購置費2.4億元。福建省承擔征地拆遷費用13億元,并負責征地拆遷工作。中國鐵路總公司承擔資本金48.98億元,使用自有資金等解決(中央資金安排另行研究)。銀行貸款48.98億元,使用國家開發銀行等國內銀行貸款。
南昌鐵路局作為項目法人,負責工程建設和運營管理。
建設工期4.5年。
四、下一步工作要求
(一)深入研究本線北端貨流通路問題,統籌實施寧化至清流共線段,推進相關路網電氣化改造。
(二)有序推進鐵路場站及周邊用地綜合開發,提高項目經營效益。
(三)加強生態環境保護,建設和運營中要切實落實生態保護、防洪和污染防治各項要求。
(四)強化防范、化解社會穩定風險的工作措施。
五、請國家電網公司同步安排外部電源電力工程,確保與本項目同步建成。請工業和信息化部、總參信息化部在通訊遷改等方面給予支持配合。
六、如需對本項目審批文件所確定的內容進行調整,請及時以書面形式向我委報告,并按照有關規定辦理。
2016年1季度國家發改委批復的城軌項目一覽,共520.69億元
1、石家莊市城市軌道交通近期建設規劃調整方案(2012~2021年),總投資為131.96億元
一、為實現城市總體規劃目標,支撐重點發展區域,改善交通出行條件,同意對石家莊市城市軌道交通近期建設規劃確定的建設任務及目標進行調整。
二、規劃調整內容
(一)調整方案
新增1號線二期工程和3號線二期工程,線路長度20.8公里。
1號線二期工程自洨河大道至東洋站,線路長12.7公里,設站7座,投資77.31億元,規劃建設期為2017~2020年。
3號線二期工程自三教堂至北樂鄉站,線路長8.1公里,設站5座,投資54.65億元,規劃建設期為2018~2021年。
預計到2021年,形成3條運營線路、總長80.4公里的軌道交通網絡骨架。
(二)主要技術標準
采用A型車6輛編組,最高運行時速80公里。規劃實施階段,進一步深化主要技術標準和運營組織方案。
三、資金安排
項目總投資為131.96億元,其中資本金占總投資的40%,計52.78億元,由石家莊市財政資金解決。資本金以外的資金利用國內銀行貸款等融資方式解決。
四、下階段工作
(一)結合沿線用地規劃和開發情況,進一步穩定線站位方案。
(二)落實京津冀協同發展要求,結合城市總體規劃修編,抓緊啟動城市軌道交通線網規劃研究工作。
2、福州市城市軌道交通第二期建設規劃(2015~2021年),項目總投資為 654.4 億元
一、線網規劃
依據福州市城市總體規劃和綜合交通規劃,福州市城市軌道交通線網由 9 條線路組成,總長約 338.1 公里,設車站 215 座,其中換乘車站 26 座。規劃 2021 年,福州市區公共交通占機動化出行量比例達到 38%,軌道交通占公共交通的比例達到 30%。
二、近期建設規劃
(一)近期建設方案
2015~2021年,建設4號線一期工程、5 號線一期工程和 6號線,總長度 89.3 公里。到 2021 年,形成 5 條運營線路、總長147.5公里的軌道交通網絡。
4號線一期工程自洪塘路至螺洲鎮站,線路長 24.2 公里,設站 21 座,投資 184.36 億元,規劃建設期為 2017~2021 年。
5號線一期工程自普覺寺至福州南站,線路長 24.6 公里,設站 20 座,投資 192.88 億元,規劃建設期為 2016~2020 年。
6號線工程自會展中心至長樂機場站,線路長 40.5 公里,設站 20 座,投資 277.16 億元,規劃建設期為 2015~2019 年。
(二)主要技術標準
采用 B 型車 6 輛編組,4、5 號線最高運行時速 80 公里,6號線最高運行時速 100 公里。在規劃實施階段,進一步深化主要技術標準和運營組織方案。
(三)資金安排
近期建設項目總投資為 654.4 億元,其中資本金占 40%,計261.76 億元,由福州市財政資金解決。資本金以外的資金采用國內銀行貸款等融資方式解決。
3、西安市城市軌道交通第二期建設規劃調整方案(2013~2021年),項目總投資為388.73億元
一、為實現城市總體規劃目標,支持重點發展區域,緩解城市交通擁堵,完善軌道交通網絡功能,同意對西安市城市軌道交通第二期建設規劃確定的建設任務及目標進行調整。
二、規劃調整內容
(一)調整方案
新增5號線二期工程、6號線二期工程和臨潼線工程,線路長度65.1公里。
5號線二期工程自交大創新港至和平村站,線路長20.1公里,設站13座,投資95.21億元,規劃建設期為2016~2020年。
6號線二期工程自勞動南路至紡織城站,線路長19.8公里,設站16座,投資143.64億元,規劃建設期為2016~2021年。
臨潼線自紡織城至秦漢大道站,線路長25.2公里,設站15座,投資149.88億元,規劃建設期為2016~2021年。
預計到2021年,形成7條運營線路、總長243.2公里的軌道交通網絡。
(二)主要技術標準
采用B型車6輛編組,最高運行時速80公里。規劃實施階段,進一步深化主要技術標準和運營組織方案。
三、資金安排
項目總投資為388.73億元,其中資本金占40%,計155.49億元,其中5號線二期工程資本金由西咸新區財政資金解決,6號線二期工程和臨潼線工程資本金由西安市、區兩級財政資金解決。資本金以外的資金利用國內銀行貸款等融資方式解決。
四、下階段工作
(一)鑒于西安市城市總體規劃正在進行修改、西咸新區已設立,應在西安、西咸新區和咸陽市范圍內統籌研究城市軌道交通線網規劃,并將主要成果及時納入城市總體規劃等相關規劃。
(二)深化換乘車站方案研究,進一步優化紡織城站換乘方案,并預留臨潼線未來延伸條件,落實與其他交通方式換乘設施布局,方便旅客出行。
(三)做好沿線文物的普探工作,處理文物保護與軌道交通建設的關系。
4、安徽省蕪湖市城市軌道交通一期建設規劃(2016~2020年),項目總投資為 161.33 億元
一、線網規劃
依據城市總體規劃和綜合交通規劃,蕪湖市城市軌道交通線網由 5 條市區線路和 4 條市域線路組成,總長約 284 公里。預計2020 年,蕪湖市中心城區公共交通占機動化出行的比例達到 20%,城市軌道交通占公共交通出行的比例達到 15%。
二、一期建設規劃
(一)基本原則
以線網規劃為基礎, 改善交通狀況, 支持城市重點發展區域。堅持量力而行、穩步發展的方針,力求近期建設規模和發展速度與城市經濟發展水平相適應,與其他交通方式的發展密切配合與銜接,形成城市軌道交通網絡主骨架。
(二)建設方案
至 2020 年,建成城市軌道交通 1 號線和 2 號線一期工程,長 46.9 公里。
1 號線工程自寶順路至白馬山站,線路長約 30.4 公里,設站 24 座,投資 101.48 億元,規劃建設期為 2017~2020 年。
2 號線一期工程自海事局至育文學校站,線路長約 16.5 公里,設站 12 座,投資 59.85 億元,規劃建設期為 2016~2019 年。
(三)主要技術標準
采用跨座式單軌系統,最高運行時速 80 公里。在規劃實施階段, 進一步比選論證系統制式, 優化列車編組和運營組織方案。
(四)資金籌措
項目總投資為 161.33 億元。其中,資本金占總投資的 40%,計 64.53 億元,由蕪湖市財政資金籌措解決。資本金以外的資金采用國內銀行貸款等融資方式解決。
