廣西工程項目復工率達50.7%,砂石銷量有所回升
2022-02-17來源:百年建筑網
據百年建筑網調研,春節過后,廣西工程項目復工率達50.7%,整體項目施工進度較慢,需求不及預期,但基礎設施項目建設熱度不減,高速、港口等過年不停工項目建設持續給予砂石需求仍有存量;預計正月過后,南寧、玉林等地的砂石礦山企業或將全面復工,百色由于公共衛生事件影響,復工進度延遲。春節前后砂石價格及市場運行情況如下:
一、廣西砂石春節前后砂石價格對比情況

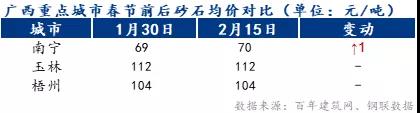

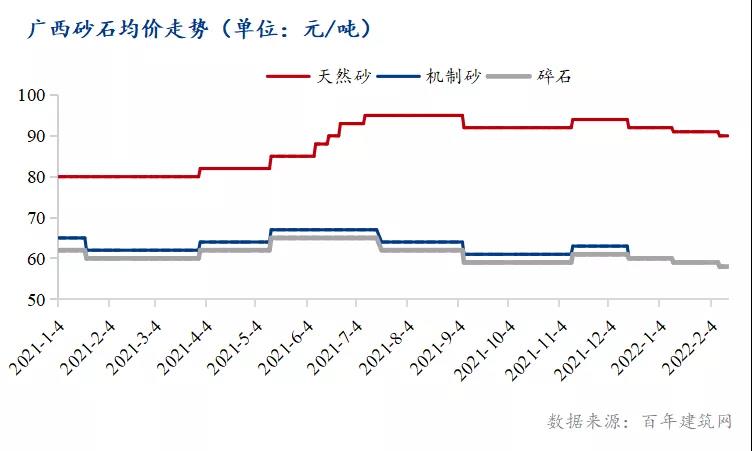

據百年建筑網統計,截至2月15日,節前廣西砂石市場均價為69.67元/噸,節后廣西砂石市場均價為68.67元/噸,周環比下降1.43%。目前南寧、玉林、梧州等地主要供應高速、港口等基建項目,市場需求較穩,砂石料價格暫穩;百色由于疫情以及環保管控影響,企業及施工項目復工延后,市場供需雙弱,砂石價格穩中偏弱運行。
二、春節后調研廣西礦山銷量情況
據百年建筑網調研大型砂石企業和砂石加工廠,節后廣西部分砂石礦山廠目前仍未復工,主要集中在百色。南寧、玉林砂石礦山企業在元宵節前后已基本復工,但是受到疫情影響,部分項目復工延后,下游需求一般,砂石銷量整體不高。據百年建筑網調研7家廣西砂石企業,廣西砂石節前總銷量11萬噸,節后總銷量14.5萬噸,環比上升31%。分具體城市來看,南寧、玉林砂石礦山企業復工較早,初八左右陸續開始復工復產,集中供應高速、港口等重點項目,但由于疫情影響,其他項目延后復工,整體上來看下游需求不高,預計元宵節過后,隨著各地施工項目陸續復工,砂石需求或將小幅回暖;百色目前復工的砂石礦山企業不多,受疫情管控影響,下游需求疲軟,砂石銷量不佳,預計2月底會逐步恢復生產銷售。
三、廣西重點工程項目開復工情況及節后預測

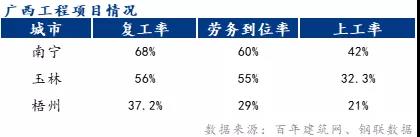

據百年建筑網調研全國10299個工程項目,廣西市場工程項目復工率為50.7%,較去年同期增長7.3%。分具體城市來看,南寧工程復工率為68%,預計下周工程復工率達78%;本輪工程勞務到位率為60%,預計下周工程勞務到位率達75%;本輪勞務上工率為42%,預計下周勞務上工率達50%。玉林工程復工率為56%,預計下周工程復工率達65%;本輪工程勞務到位率為55%,預計下周工程勞務到位率達65%;本輪勞務上工率為32.3%,預計下周勞務上工率達50%。梧州工程復工率為37.2%,預計下周工程復工率達50%;本輪工程勞務到位率為29%,預計下周工程勞務到位率達40%;本輪勞務上工率為21%,預計下周勞務上工率達30%。
綜上,預計元宵節過后,華南各地基建項目復工,廣西砂石銷量或將得到提升;下游砂石市場需求有所回暖,廣西砂石行情或將小幅上行。
