砂石系統已全面投產運行,巴基斯坦莫赫曼德水電站1號導流隧洞順利貫通
2021-12-21來源:環球破碎機網
12月18日,由中國能建葛洲壩集團承建的巴基斯坦莫赫曼德(Mohmand)水電站項目1號導流隧洞全線貫通,為項目明年實現導截流目標奠定了堅實基礎。
巴基斯坦莫赫曼德水電站項目1號導流隧洞全長1681.2米,開挖斷面形式為馬蹄形,最大斷面尺寸為17.30×17.30米,為特大型斷面。1號導流隧洞所處地段地質條件復雜多變,自2020年開工以來面臨開挖斷面大、地質條件差、工期緊張等困難,外加新冠疫情致使物資材料供應嚴重受限等挑戰,項目部堅持做好疫情防控的同時狠抓生產經營。施工期間,項目部管理人員深入一線、靠前指揮,實行輪班作業,保持現場滿負荷生產。通過合理調整施工資源,不斷優化施工方案,逐步分解進度計劃等手段,在項目部全體成員的共同努力之下,克服了軟弱圍巖條件下特大斷面導流洞開挖施工困難,積累了項目部特大斷面洞室結構開挖施工經驗。

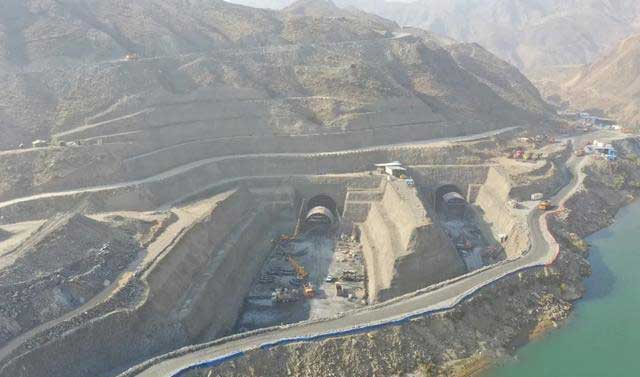

導流洞出口施工現場
截至目前,項目主體工程交通洞、關鍵線路1號導流洞全線和2號導流洞出口段已全面貫通,連接左右岸的交通橋已全面通車,附企設施
砂石系統已全面投產運行,臨建工程中巴方永久營地已全面投入使用。項目部將再接再厲,全力沖刺,確保如期實現2022年截流目標。
