隨著各大生產線的開工,我們的設備也要開始運作了。不過,等等,我們在啟動設備之前還有一件重要的事情要做。
沒錯,我們說的就是安裝調試前的檢查工作。作為
破碎生產線上重要的一員,在檢查中,我們務必需要確保一些重要配套部件的距離和高度符合設備啟動要求,從而保證設備開機運行穩定。今天,我們重點檢查的是主電機的位置。
01、主電機安裝在什么位置合適?
廠家推薦的主電機安裝位置,請根據具體型號在

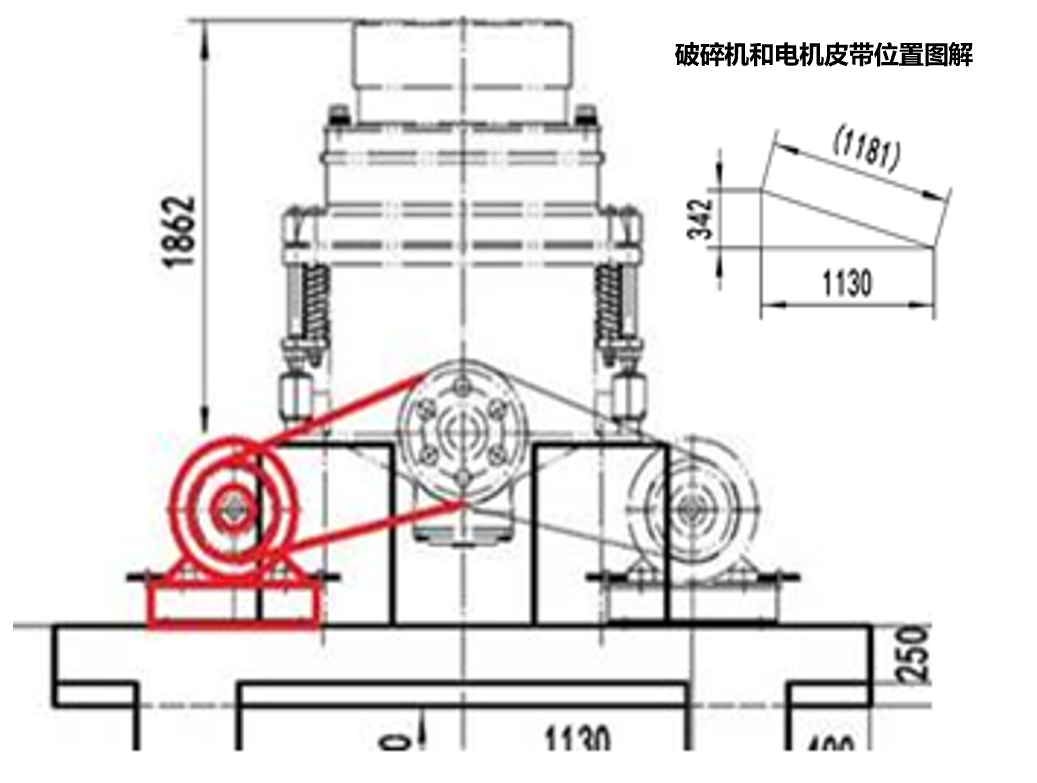

圓錐式破碎機的基礎圖上查找。拿 SC110B 圓錐
破碎機舉例,如下圖,我們可以在上面找到準確的尺寸。

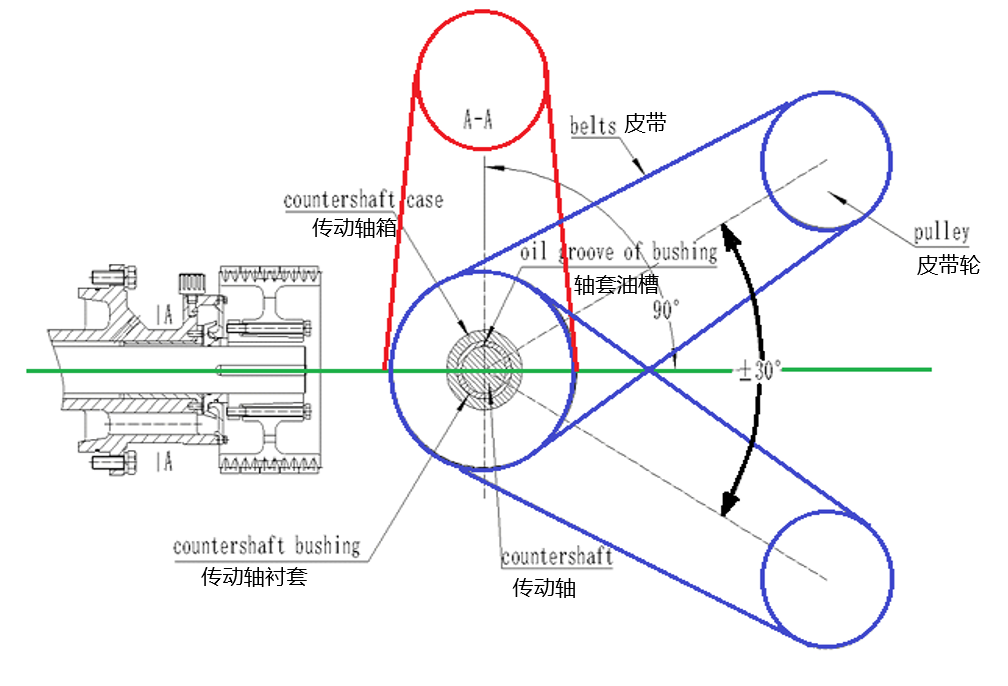

一般來說,主電機必須按照上圖示意,水平安裝在傳動軸的右側或左側。但如下圖中藍色線條所示,由于水平中心線上方或下方有±30°的限制,我們也允許傾斜安裝。
02、如果在垂直方向安裝了電機,會怎么樣?
如果不小心在垂直方向安裝了電機,也不要慌張。只要如下的幾項保證正確無誤,設備運行也不受影響:
V型皮帶張緊符合標準
工作潤滑油壓力符合標準
工作潤滑油溫度符合標準
檢查停機慣性時間至少30秒
但是,如果上述任意一項超出工廠推薦范圍值,則可能發生潤滑問題,從而導致外部傳動軸襯套損壞及其他問題。
提示:建議將電機位置按照出廠說明校準
03、我們如何處理?
如果萬一出現了外部傳動軸襯套燒毀的情況,該怎么辦呢?在這里,我們為您提供兩種處理方法:
第一種

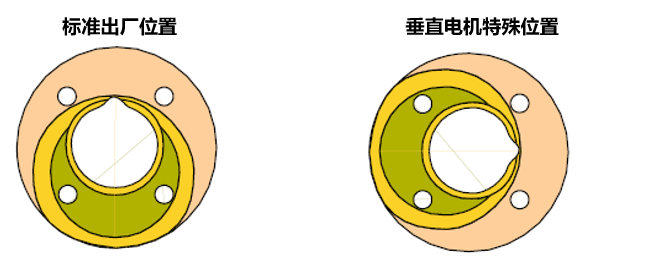

根據工廠說明將電機重新放置在水平位置。然后在12 點位置(出廠標準位置)安裝帶油槽的外部傳動軸襯套。
第二種
在設備無法改變位置的情況下,保持電機垂直,在3點位置安裝新的帶油槽的外部傳動軸襯套。

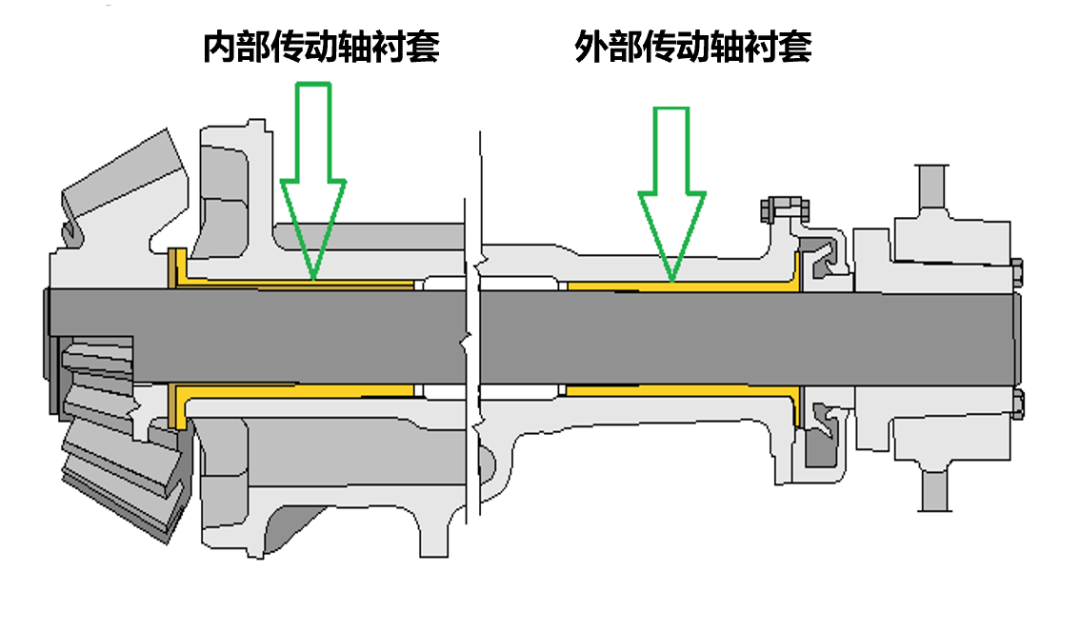

警告:內部傳動軸襯套油槽請務必始終位于12點鐘方向
檢查完主電機位置,我們就準備開機測試干活兒吧,祝大家開工愉快!
