2008年6月19日,大唐觀音巖水電站砂石加工系統建設與運行合同簽字儀式在昆明市舉行。大唐觀音巖水電開發有限公司副總經理溫光蘭和中國水利水電第九工程局局長陳學云分別在協議書上簽字。標志著項目即將進入主體工程建設的新階段。

2009年水電九局在金沙江觀音巖水電站建成了世界上最大的砂石加工系統,采用半工式制砂工藝,系統處理能力達3300t/h。
觀音巖水電站砂石系統設計處理能力3300t/h,根據巖石特性采用了半干式制砂的以破代磨、三段破碎工藝.根據一期運行的實際情況,對系統工藝及設備配置進行了改進和調整.通過四年多的運行,產量和質量均滿足設計要求,半干式制砂工藝成功應用到觀音巖水電站砂石系統建設。
由于觀音巖水電站砂石系統生產廢水流量大、濃度高,所以采用過濾脫泥方式。但單機處理泥漿量小,所需設備配置數量多、投資大、運行成本高,且場地布置困難.在進行廢水所含固態懸浮物篩分分級、沉淀及離心分離實驗后,根據實驗分析結果和當前國內離心脫泥設備的技術和應用現狀,設置了不同分離因數、不同轉鼓轉速的高低速離心脫泥設備,去除相對密度不同的廢水固態懸浮物。使大型砂石骨料生產系統的產量和質量得到保證,提高了經濟效益。
2014年12月20日凌晨2時,集團公司目前在建最大水電項目——大唐觀音巖水電站首臺機組經過72小時滿負荷試運行,機組運行狀態穩定,各項指標均達到國家標準,提前半年成功并網發電。

大唐觀音巖水電站首臺機成功并網發電
2015年3月18日8時,3號機轉輪吊裝圓滿成功,為圓滿完成2015年投產發電任務打下了堅實的基礎。
2015年5月5日21時,中國大唐集團公司在建最大水電項目觀音巖水電站2號機組正式投入運營。
2015年8月31日20時,大唐觀音巖水電站3號機組順利通過72小時試運行,按期實現投產運營目標。
2015年12月14日17時30分,大唐觀音巖水電站4號機組經過72小時試運行,比計劃工期提前197天成功并網投產運營。
據了解,電站工程采用明渠全年導流方式,施工總工期為92個月(不含籌建期18個月),其中施工準備期22個月,主體工程工期55個月,完建期15個月。二期截流至首臺機組發電工期77個月。工程施工總工期為7年8個月,大江截流后4.5年第一臺機組投產發電。根據可行性研究概算(按2009年第1季度價格水平測算),電站工程概算總投資為306.96億元。

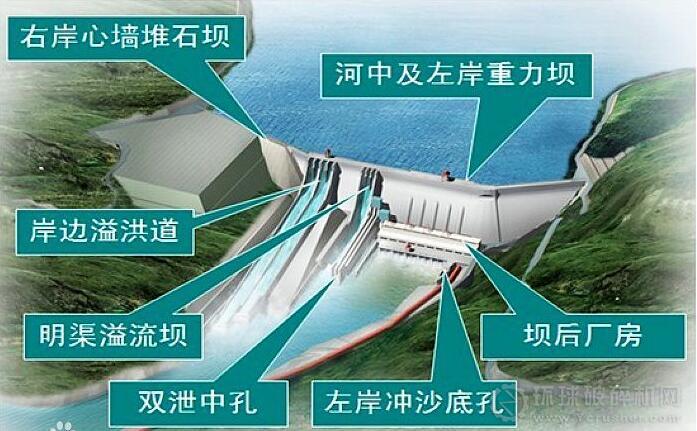

觀音巖水電站

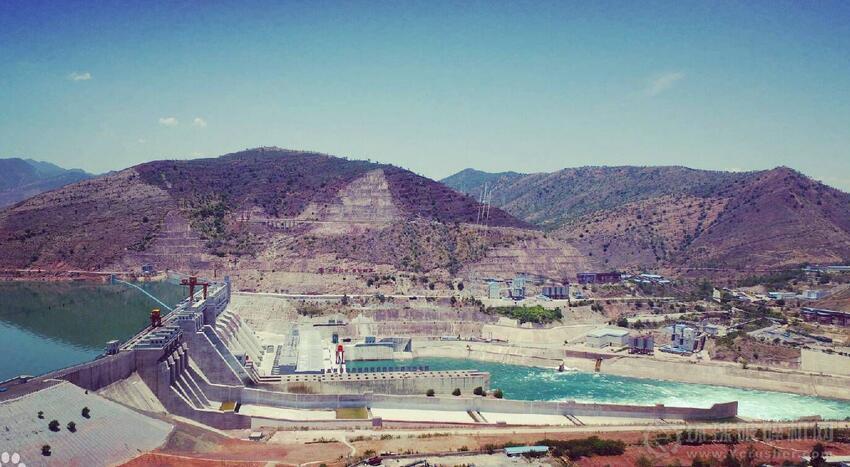

由于觀音巖水電站為金沙江水電基地中游河段,位于云南省華坪縣與四川省攀枝花市的交界處,施工難度與砂石系統的生產廢水處理強度比較大,施工中選用龍洞石料場的灰?guī)r作為砂石料。然而外在的困難因素沒有阻擋施工隊與開發商前進的道路,如今“一庫八級”水電開發方案的最后一個梯級水電站,上游接魯?shù)乩娬荆掠尉嗯手ㄊ?7公里的觀音巖水電站屹立在我們面前。電站水庫正常蓄水位1134m,庫容約20.72億立方米。裝機容量300(5×60)萬千瓦。單獨運行時保證出力47.8萬千瓦,年發電量122.40億千瓦時,年利用小時4080小時;在上游龍盤水庫投入運行后,保證出力139.28萬千瓦,年發電量136.22億千瓦時,裝機年利用小時4540小時。使人民的小康生活更加貼近現實,生活更加便捷!
