中國能建安徽電建二公司承建撫州超超臨界燃煤發電機組脫硫工程球磨機順利吊裝到位
2015-04-21來源:環球破碎機網

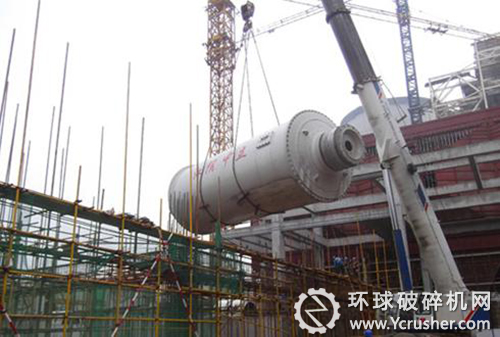

2015年4月20日18時20分,在中國能建安徽電建二公司承建的撫州2×1000MW超超臨界燃煤發電機組脫硫工程施工現場,隨著起重指揮一聲令響:“落!”兩臺制漿系統球磨機筒體準確無誤地吊裝安置在指定位置上。
中國能建安徽電建二公司承建的該新建2×1000MW超超臨界燃煤發電機組脫硫工程是由江西大唐國際撫州發電有限責任公司規劃,采用全煙量處理的濕式石灰石——石膏法煙氣脫硫裝置,脫硫裝置采用一爐一塔。此次吊裝的球磨機位于制漿樓內東西兩側。因受現場施工環境限制,東邊球磨機筒體吊裝時采用260t汽車吊吊裝,Ф43鋼絲繩捆綁筒體四點起吊,負荷率54/58=93.1%。西邊球磨機筒體吊裝采用260t汽車吊和100t汽車吊臺吊,Ф43鋼絲繩捆綁筒體六點起吊,負荷率為54/6*4=36t/50t=72%。
此次吊裝是撫州脫硫項目工程內最大、最重的一次單體設備吊裝,中國能建安徽電建二公司通用撫州項目部統籌策劃、合理布控,克服施工現場作業面小、天氣多雨不利施工等因素,科學編制作業指導書,吊裝前進行安全和技術交底,穩步推進施工,順利完成吊裝工作。
